欢迎来到云南顺筑装饰工程有限公司!

新浪微博 腾讯微博 收藏顺筑房屋 在线留言 站点地图

钢结构房屋建筑
当前位置:首页 » 顺筑资讯中心 » 顺筑资讯 » 轻钢龙骨隔墙标准施工全流程

轻钢龙骨隔墙标准施工全流程

文章出处:责任编辑:查看手机网址
扫一扫!轻钢龙骨隔墙标准施工全流程扫一扫!
人气:-发表时间:2020-05-27 15:33【

1、地面清理:洒水后,进行地面清理,保证地面整洁,无积灰、杂物等。



2、定位弹线:应按图纸尺寸准确放线,弹出隔墙完成面线和基层龙骨完成面线,并喷涂标识,且弹线应清晰。



3、安装沿地龙骨:将橡胶垫裁切成小条,宽度小于龙骨宽度10mm为宜,后按要求铺设于天地龙骨下。



4、安装沿地龙骨:沿地龙骨用Φ10mm膨胀螺栓固定,按间距400mm交错排列。



5、安装沿地龙骨:地龙骨交接处采用搭接,搭接部分不小于100mm,且用2个Φ10mm膨胀螺栓固定。



6、安装沿顶龙骨:由于压型钢板呈凹凸状,膨胀螺栓应打在凸面,防止楼板被打穿,沿顶龙骨若在凹面时应先安装50×400×5mm钢板进行转换,间距@600mm;与顶面固定点位应添加橡胶垫。



7、安装沿顶龙骨:天龙骨采用Φ10mm膨胀螺栓@400固定于顶面凸面或用25mm强攻螺丝固定在转换钢板上;与设备交接处应增加横龙骨加固,沿顶龙骨不应断开。

640 (1).webp (1).jpg

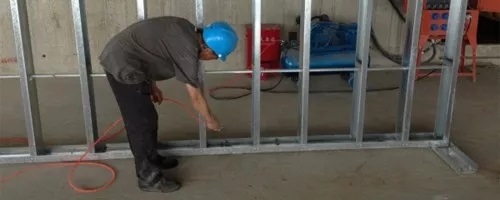

8、安装竖龙骨:竖龙骨按间距400mm进行正反排布,保证竖龙垂直,竖龙骨与天地龙骨每边采用不少于2个抽芯铆钉固定连接。



9、安装竖龙骨:竖龙骨遇设备或钢梁时应断开,并增加沿顶龙骨,且沿顶龙骨两端固定于竖龙骨,保证其整体牢固。



10、安装竖龙骨:沿墙体安装的竖龙,在龙骨与墙面之间增加5mm橡胶垫,并采用10mm膨胀螺栓@600mm固定。



 11、安装门窗洞口龙骨:门框垛头隔墙应增加竖龙整体牢固度,端头可把两根龙骨对扣安装,并采用白铁皮整体拉接。



12、安装门窗洞口龙骨:门框垛头隔墙封板时,转角石膏板需伸入后,再用自攻螺丝把转角两根轻钢龙骨固定连接。



13、安装门窗洞口龙骨:门框横梁应与竖龙连接牢固,龙骨切割后折弯后也应与竖龙固定,不能切断只在龙骨两侧固定。



14、安装穿心龙骨及加固方管:穿心龙骨开口应统一朝下,穿心龙骨搭接处用两个铆钉固定。为保证封板时龙骨不变形,每根竖龙按600mm间距安装一道支撑卡。


15、安装穿心龙骨及加固方管:端头竖龙骨处穿心龙骨应弯折,弯折长度80mm-100mm,并用不少于2个铆钉与竖龙骨连接。



16、安装穿心龙骨及加固方管:门边框竖龙可增加斜拉龙骨保证隔墙整体性、牢固性,并采用方管加固。



17、安装穿心龙骨及加固方管:对门框洞口采用50×100×5mm镀锌方管进行加固,针对现场不允许使用电焊,可用40×80×5mm角码、膨胀螺栓、强攻螺丝固定。



18、安装穿心龙骨及加固方管:门框顶加固方管在未遇到设备时,不要突出隔墙面,影响后续封板及隔声。

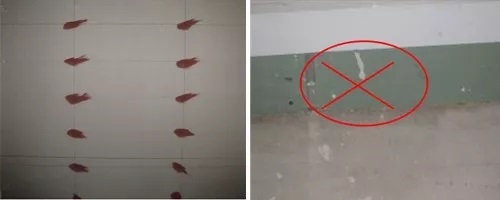

19、安装穿心龙骨及加固方管:龙骨基层安装完后由班组进行自检,组织班组进行互检,验收合格后报项目部。



20、安装穿心龙骨及加固方管:由项目部人员对完成的基层龙骨及时进行专职质量检查验收,用2m靠尺检查龙骨的垂直度、平整度,偏差控制在3mm以内。


21、安装穿心龙骨及加固方管:项目部人员检查后,按公司两单一表内容现场张贴并记录,对检查发现的不合格部位及时通知班组并在规定时间内进行整改落实。



22、安装白铁皮:由于高层建筑晃动容易导致墙面开裂,在石膏板接缝处增设100m白铁皮一道,白铁皮与竖龙骨交接采用不少于2个铆钉固定,防止墙面石膏板开裂。



23、安装白铁皮:门头上方无穿心龙骨需增设通长白铁皮一道,门垛头需增设三道白铁皮,保证整体牢固性。



24、线盒线管安装排布:若隔墙有线盒线管,排布时应在龙骨上开孔进行安装,不允许割断龙骨;线盒安装时根据定位中心进行安装。



25、封一侧石膏板:封板前对地龙骨内灰尘用气枪进行清理。



26、封一侧石膏板:第一层石膏板在下口预留250mm封防水石膏板防潮(建议采用玻镁板或水泥压力板),底口离地面高出10-20mm,第二层封板应与第一层石膏板拼缝错开。



27、封一侧石膏板:石膏板应按龙骨排布预先弹好固定线,弹线要求规范整齐。石膏板间留缝5mm,且接缝大小一致,横向板缝应错开。


28、封一侧石膏板:固定石膏板的自攻螺丝上下间距按170mm进行固定,排列整齐,并按规范要求钉入石膏板,并保证不破坏纸面;石膏板应落在龙骨上并固定。



29、封一侧石膏板:门头封板时采用“L”形石膏板进行封板,拼缝置于门框正上方;防火板基层拼接处留缝,防止受潮变形鼓胀。



30、封一侧石膏板:封板时注意顶面管线套管,在封板时移至隔墙内,套管居管线中,之间空隙采用岩棉填塞。



31、封一侧石膏板:封板时应封入工字钢凹槽内,遇顶面管线设备应按规范切割,并与设备管线及顶面留5mm缝,不得顶死;管线与顶面留有空间,应在上方加设龙骨,并进行封板处理。


32、填塞岩棉:填塞岩棉必须密实,平整。注意顶面管线处及竖龙凹槽内应填塞密实;顶面压型钢板凹槽内也需填塞岩棉。



33、验收封板:隐蔽验收(在完成相应工序后报监理进行隐蔽验收,待验收合格后,再进行下一道工序的施工)封另一侧石膏板(按前一侧封板标准进行施工)



34、缝隙打胶:封板完成后需仔细检查,并在与顶面和设备管线处缝隙打黑色结构密封胶进行密封。完成后项目部进行质量验收,合格后办理工序交接单开始下一道工序施工。
